IVOORDREEF

Nog 290 heipalen te gaan


Als ik de keet inloop, zit Vincent van den Bulk er professioneel bij. Nieuwe tafel, nieuwe stoelen, verse koffie. "Voor het eerst in 10 jaar zit ik in een nieuwe keet," zegt hij lachend. Een goede start van een intensieve bouwperiode.


Vincent, hoe gaat het op de bouwplaats?
"Ik ben dik tevreden! Het gaat echt voorspoedig."

Hoeveel palen hebben we nog te gaan?
"Van de 700 palen zijn we inmiddels dik over de helft. Even rekenen… we hebben nog zo'n 290 palen te gaan. Dat is inclusief de palen voor de parkeergarage." De parkeergarage wordt overigens niet door ERA Contour gebouwd. "Het lijkt een simpele betonnen blokkendoos, maar het is echt een vak apart." Die klus is in handen van Continental Carpark, specialist in parkeeroplossingen. Zij gaan aan de slag zodra de palen voor de appartementen en woningen in de grond zitten.

Nu het zo voorspoedig gaat – zijn de heiwerkzaamheden eerder klaar?

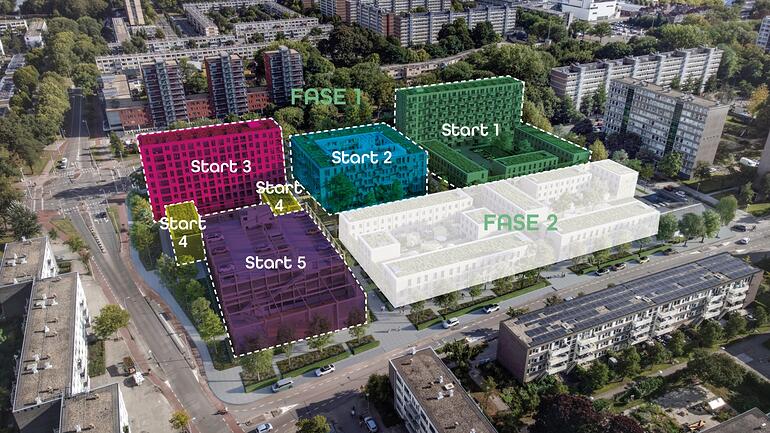

"Voorlopig houd ik vast aan de planning. Eind mei zijn we klaar." Als je kijkt naar het plaatje, dan zijn we op dit moment bij Start 2 - het middenhuurblok van Amvest. "Hier gaan grotere palen in de gronden, dat kost iets meer tijd dan bij de eengezinswoningen." Eind deze week schuiven we door naar Start 3.

Hoeveel mensen lopen er op dit moment rond?
"Toch al gauw een man of 15 tot 20. Denk aan heiers, grondwerkers, mensen voor de riolering en de materieeldienst. Ja, het begint al een aardige ploeg te worden."

En hoe bevalt het in de nieuwe directiekeet?
Beneden is de schaftkeet, met plek voor zo'n 80 mensen. Daarboven zit de directiekeet. "De naam 'directiekeet' heb ik niet verzonnen, hoor. Een directiekeet betekent een tijdelijke kantoorruimte op de bouwplaats. Hier werken de mensen die zorgen dat alles goed wordt voorbereid: van planning, logistiek tot uitvoering. In de piek zitten we hier straks met 10 tot 12 mensen te werken."

Benieuwd wie Vincent is? Lees dan het kennismakingsartikel via deze link.
