Omwonendenbericht - januari 2025
De funderingswerkzaamheden beginnen binnenkort
Vrijdag 24 januari komt de heistelling aan op de bouwplaats en vanaf maandag 27 januari starten de werkzaamheden om de funderingen te maken. Dat gebeurt met schroefboorpalen.

Het woord zegt het al: er wordt met een grote schroef in de grond geboord en daarna wordt in de schroefopening beton gedaan. Dit zorgt voor veel minder lawaai en trillingen dan met heipalen die in de grond “geslagen” worden. We zijn hiermee naar verwachting ca. 3 weken bezig.

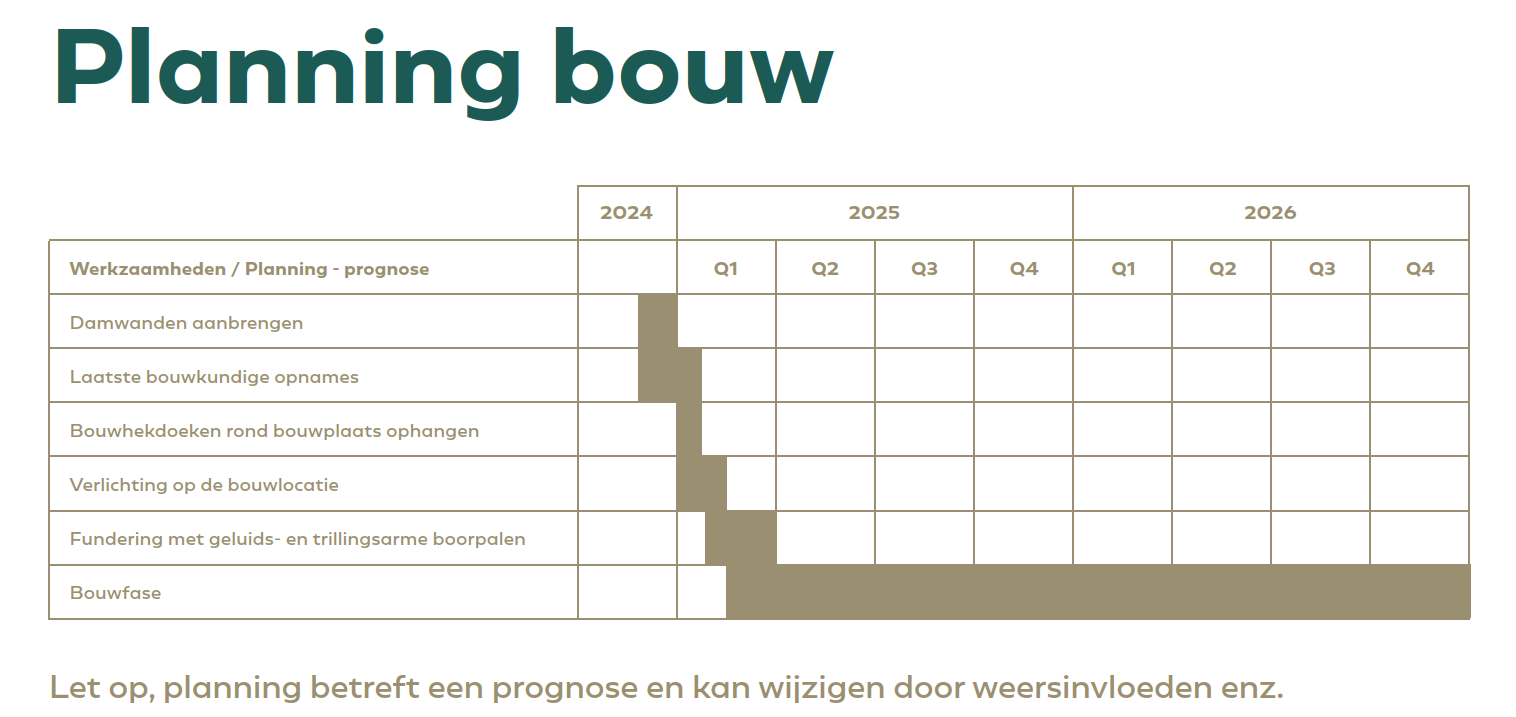

De huidige bouwplanning ziet er zo uit:
Als u op het plaatje klikt, kunt u een vergroting ervan bekijken:

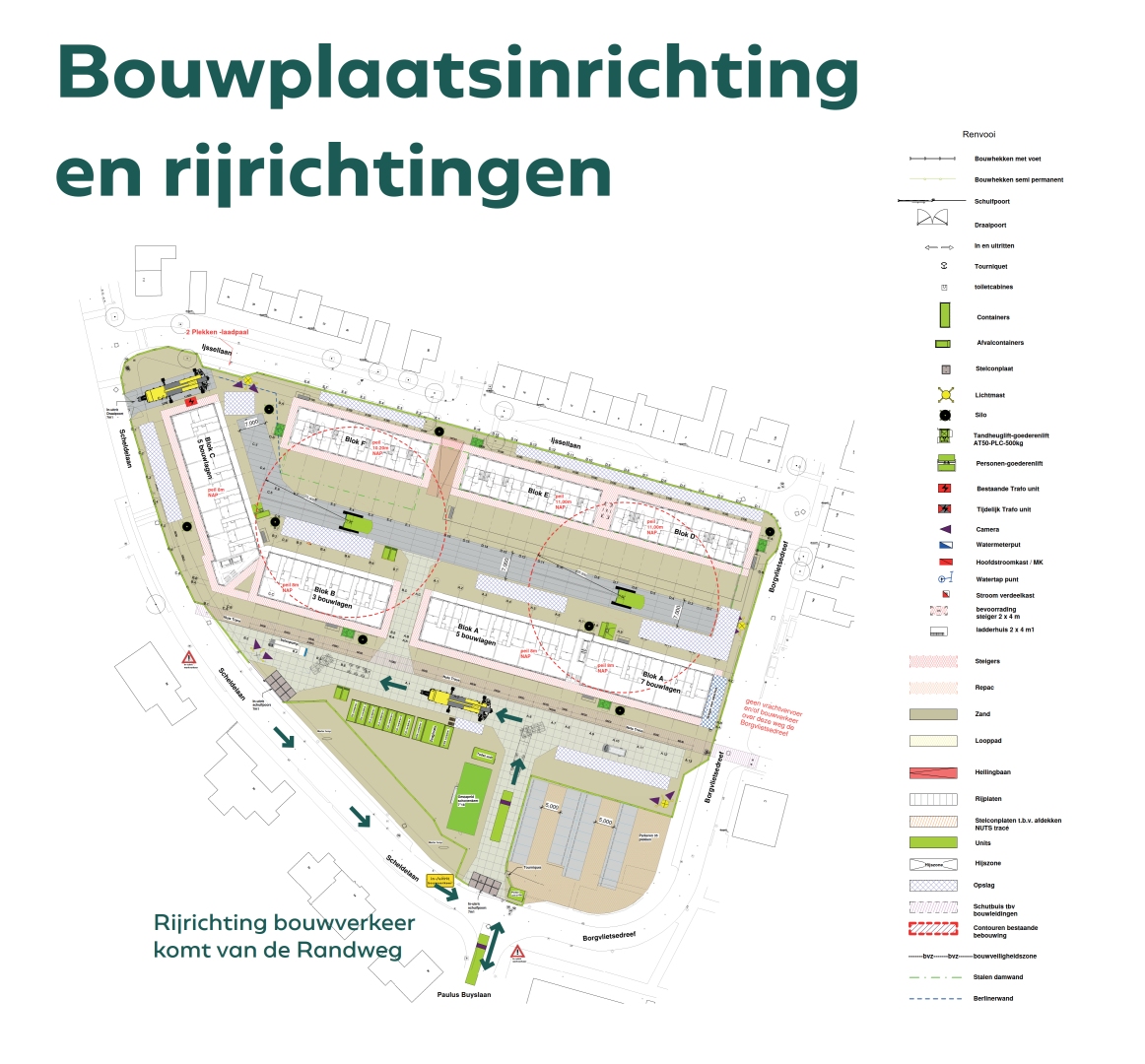

De bouwplaatsinrichting en rijrichting van het bouwverkeer
Op het plaatje hieronder ziet u wat waar staat tijdens de bouw en ook hoe het bouwverkeer rijdt. Als u op het plaatje klikt, kunt u een vergroting ervan bekijken:

Volgende week worden de takken van deze boom aan de Scheldelaan gesnoeid,
zodat het bouwverkeer er goed en veilig langs kan.
